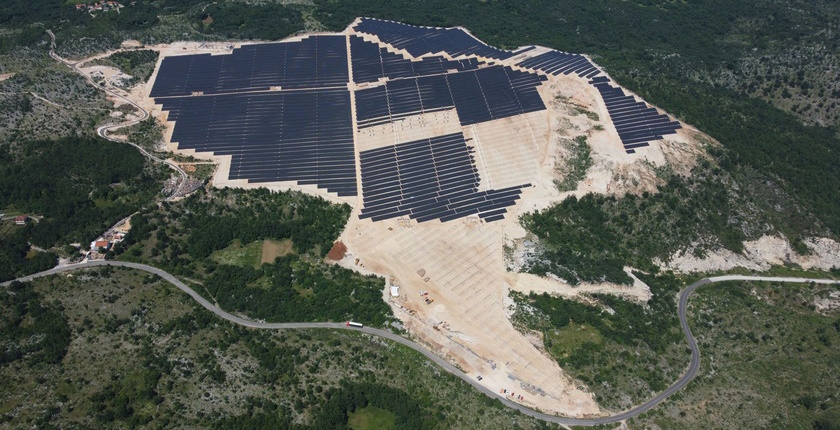

U Grudama je u probni rad pušteno postrojenje Petnjik, nominalnog kapaciteta 45 megavata, prva velika solarna elektrana u Bosni i Hercegovini.
Prva investicija norveške kompanije Greenstat u BiH ulazi u važnu novu fazu. Izgradnja fotonaponskog postrojenja Petnjik je završena i počeo je probni rad.
Brojne domaće i strane kompanije su proteklih par godina pokrenule projekte velikih solarnih elektrana, ali ova je tek prva koja je instalirana. Greenstat je u partnerstvu s lokalnim preduzećem GP Toming počeo s radovima u maju prošle godine.
To fotonaponsko postrojenje se nalazi u opštini Grude u Hercegovini, dvadesetak kilometara od Jadranskog mora i oko pedeset od Mostara.
Procenjena godišnja proizvodnja solarne elektrane Petnjik iznosi 64 gigavat-sata
Izgradnja je okončana po planu, navela je kompanija i pripisala većinu zasluga iskustvu GP Tominga u postavljanju velikih solarnih elektrana.
Kada bude potvrđeno da pogon radi u skladu sa specifikacijama, vlasti će mu izdati dozvolu za redovan rad. Greenstat je rekao da će prvi prihod ostvariti tokom ovog meseca i dodao da je godišnja proizvodnja procenjena na 64 gigavat-sata. To je takođe njegov prvi projekat solarne elektrane van Norveške. Kompanija je ranije saopštila da razmatra mogućnost daljih investicija u Jugoistočnoj Evropi.
Ceremoniji obeležavanja početka probnog rada prisustvovali su predstavnici Ambasade Norveške u BiH i ambasador BiH u Norveškoj Bakir Sadović.
Inače, tuzlanski Deling Invest je početkom avgusta u poslovnoj zoni na obodu grada krenuo s pripremnim radovima na lokaciji svoje buduće solarne elektrane maksimalnog odnosno nominalnog kapaciteta (za jednosmernu struju) 36,9 megavata.
Državna Elektroprivreda BiH (EPBiH) u okviru svog plana dekarbonizacije namerava da instalira fotonaponski pogon od 56 megavata na lokaciji deponije šljake i pepela svoje termoelektrane na ugalj u Tuzli.
Po podacima Međunarodne agencije za obnovljivu energiju, ova zemlja je na kraju 2022. imala 107 megavata instalirane snage u segmentu solara, dva puta više nego godinu dana pre. Veliki projekti se uglavnom razvijaju u Hercegovini, i do 500 megavata, ali su skoro svi tek u ranoj fazi.
