Đukanović: EPCG razvija projekte za 639 MW za proizvodnju i skladištenje energije

epcg projekti milutin đukanovic

Foto: EPCG

Objavljeno

06.05.2026.

Država

Komentari

comments icon

0

Podeli

Objavljeno

06.05.2026.

Država

Komentari

comments icon

0

Podeli

Elektroprivreda Crne Gore (EPCG) razvija projekte solara, vetroparkova, baterija i hidroenergije ukupnog kapaciteta 639 MW, za očekivanu godišnju proizvodnju preko 1 TWh, napisao je u autorskom tekstu Milutin Đukanović, pred­sed­nik Od­bo­ra di­rek­to­ra crnogorske državne elektroenergetske kompanije. Deo značajnog investicionog ciklusa već je završen, uključujući krovni solar, vetropark Gvozd 1, ekološku rekonstrukciju Termoelektrane Pljevlja i deo radova na modernizaciji hidroelektrana Piva i Perućica, naveo je Đukanović i napomenuo da su novi izvori, novi kapaciteti, baterijski sistemi, modernizacija hidroelektrana, solarni krovovi, vetar i strateška partnerstva odgovor EPCG-a na tešku 2025. godinu.

Direktni portfolio projekata EPCG-a obuhvata oko 639 MW/MWp, uz investicije od približno 646,5 miliona evra i očekivanu godišnju proizvodnju od oko 1.024 GWh. U taj investicioni okvir ulaze i rekonstrukcije i adaptacije energetskih objekata koje se ne mogu uvek direktno izraziti u megavatima, precizirao je u autorskom tekstu Đukanović, koji će biti jedan od govornika na Beogradskom energetskom forumu 2026, koji se održava 11. i 12. maja.

Kada se uključe strateški i potencijalni privatni partneri, ukupni portfolio premašuje 4.636 MW/MWp, uz moguću godišnju proizvodnju električne energije veću od 8.176 GWh, dodao je prvi čovek crnogorske elektroprivrede, koja je Bronzani sponzor ovogodišnjeg BEF-a.

Direktni projekti obuhvataju solarne elektrane EPCG-a kapaciteta 221,1 MW sa godišnjom proizvodnjom od 299 GWh, krovne solarne sisteme (prozjumere) kapaciteta 209,1 MW sa 245 GWh godišnje proizvodnje, vetroelektrane Gvozd 1 i 2 ukupnog kapaciteta 75,6 MW sa 227 GWh godišnje proizvodnje, hidroenergetske projekte kapaciteta 71,7 MW sa 135 GWh godišnje proizvodnje, kao i baterijsko skladištenje energije operativne snage 60 MW.

U Željezari Nikšić se planira baterijski sistem od 60 MW / 240 GWh

Projekat baterijskog sistema za skladištenje energije (BESS) je planiran u Željezari Nikšić, a investicija je procenjena na oko 48 miliona evra. BESS Željezara, planiran kao sistem od operativne snage 60 MW i kapaciteta 240 MWh, po projektnoj dokumentaciji ima energetski efekat od oko 118,3 GWh, piše Đukanović.

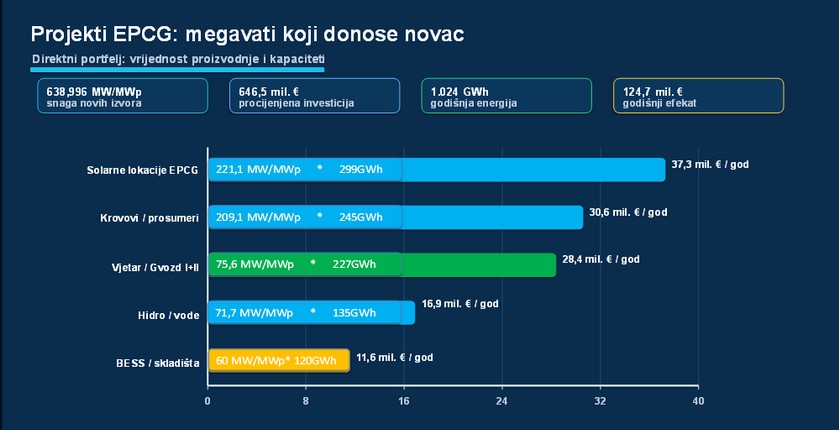

epcg projekti đukanovic

Što se tiče realizovanih projekata, oni su doneli 143,66 MW, što predstavlja oko 268 GWh godišnje proizvodnje i oko 33,5 miliona evra godišnje vrednosti energije. Ukupna vrednost završenih investicija je oko 258,87 miliona evra, stoji u tekstu.

EPCG je već realizovao 143,66 MW novih kapaciteta

To obuhvata krovne solarne elektrane postavljene kroz projekte Solari 3000+ i Solari 500+, sa ukupnim vršnim kapacitetom 34,34 MW i očekivanom godišnjom proizvodnjom od 40,18 GWh, kao i završeni deo projekta Solari 5000+, sa vršnim kapacitetom 54,72 MW i očekivanom proizvodnjom od 64,02 GWh godišnje. U okviru projekta Solari 5000+ treba da bude instalirano još 20 MW krovnih elektrana, napominje Đukanović.

Izgrađen je i vetropark Gvozd 1, instalisane snage 54,6 MW, u koji je uloženo 82 miliona evra i čija je planirana godišnja proizvodnja 163,8 GWh. Zajedno sa drugom fazom, Gvozd 2, ovaj projekat će značiti oko 75,6 MW novih kapaciteta vetroenergije.

Drugi deo završenog paketa projekata čine ekološka rekonstrukcija TE Pljevlja vredna 75 miliona evra, druga faza rekonstrukcije i modernizacije HE Piva (10,83 miliona evra) i druga faza rekonstrukcije i modernizacije HE Perućica (33 miliona evra), navodi se.

Đukanović je napomenuo i da je, tokom rekonstrukcije TE Pljevlja, rudnik uglja Pljevlja realizovao izmeštanje reke Ćehotine u dužini od više od tri kilometra, kroz investiciju od oko 20 miliona evra, čime su stvoreni preduslovi za nastavak eksploatacije uglja, jer su raspoložive zalihe bile pri kraju.

Đukanović: Ekološka rekonstrukcija TE Pljevlja i loša hidrologija su glavni razlozi za negativan finansijski rezultat u 2025.

On je naveo i da je glavni razlozi za negativan poslovni rezultat EPCG-a u 2025. godini, od 92,1 milion evra, zastoj u radu TE Pljevlja zbog ekološke rekonstrukcije, koji je trajalo osam meseci, kao i nepovoljna hidrološka situacija.

Čim je proizvodnja u TE Pljevlja ponovo pokrenuta, energetski bilans EPCG-a se vratio u zeleno, a kompanija je u prvom tromesečju ove godine ostvarila profit od 36,47 miliona evra, navodi se u tekstu.

Komentara: (0)

Budite prvi i ostavite komentar na ovaj članak.

Unesite vaš komentar
Molimo sačekajte... Molimo vas popunite obavezna polja Dogodila se greška, osvežite stranu pa probajte ponovo. Vaš komentar je uspešno poslat na moderaciju.

Slični članci

epcg projekti milutin đukanovic

Đukanović: EPCG razvija projekte za 639 MW za proizvodnju i skladištenje energije

6. maj 2026. - Elektroprivreda Crne Gore razvija projekte solara, vetroparkova, baterija i hidroenergije ukupnog kapaciteta 639 MW, sa godišnjom proizvodnjom od preko 1 TWh, naveo je pred­sed­nik Od­bo­ra di­rek­to­ra Milutin Đukanović

evropa cip izvestaj oie energetska tranzicija 2050

Evropa može da smanji cene struje 40 odsto do 2050, i pređe na čistu energiju

6. maj 2026. - Copenhagen Infrastructure Partners je pripremio izveštaj Charging Ahead – A Roadmap for an Electrified, Competitive and Resilient European Energy System

crna gora cges kredit afd garancija trafostanice

CGES uzima kredit od 25 miliona evra za modernizaciju dve trafostanice

6. maj 2026. - Vlada Crne Gore usvojila je informaciju o polaznim osnovama za pregovore u vezi sa davanjem garancije za uzimanje kredita

Severnomakedonska berza struje MEMO uvela unutardnevno trziste

Severnomakedonska berza struje MEMO uvela unutardnevno tržište

6. maj 2026. - Nacionalni operator tržišta električne energije (MEMO) Severne Makedonije obeležio je pokretanje svog unutardnevnog tržišta
