Električna energija

Sud BiH poništio odluku o nezakonitosti državnih garancija za izgradnju bloka Tuzla 7

Sud BiH poništio odluku o nezakonitosti državnih garancija za izgradnju bloka Tuzla 7

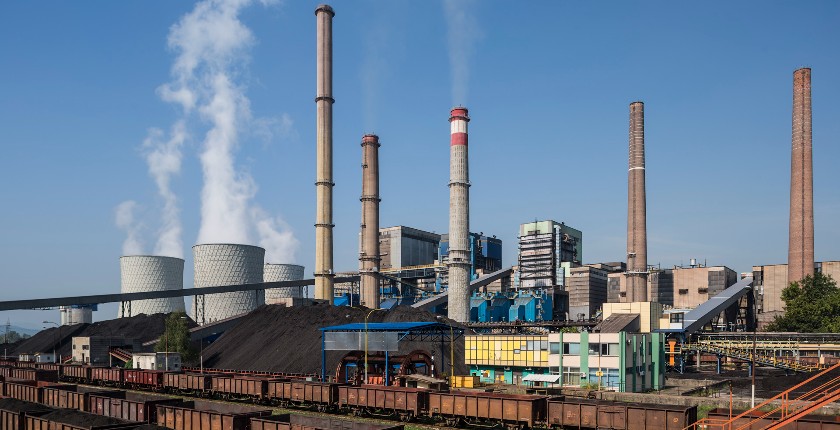

foto: EPBiH

Objavljeno

30.01.2023.

Komentari

comments icon

0

Podeli

Objavljeno

30.01.2023.

Komentari

comments icon

0

Podeli

Sud Bosne i Hercegovine je poništio rešenje Vijeća za državnu pomoć BiH o nezakonitosti garancija za kredit za izgradnju bloka termoelektrane na ugalj Tuzla 7. U Elektroprivredi BiH ističu da je presudom svako pravno dejstvo rešenja stavljeno van snage, a da je predmet vraćen ovom državnom telu na ponovno postupanje.

Sud BiH je poništio rešenje Vijeća za državnu pomoć BiH da garancije Elektroprivrede BiH (EPBiH) za kreditno zaduženje za izgradnju bloka 7 u Termoelektrani Tuzla nisu u skladu sa Zakonom o sistemu državne pomoći.

Sekretarijat Energetske zajednice je ranije pokrenuo spor s tvrdnjom da je projekat dobio nezakonitu državnu pomoć, što Vijeće za državnu pomoć zatim i potvrdilo, da bi u sada u najnovijem obrtu situacije Sud BiH odluku poništio.

Rešenje o nezakonitosti državne pomoći je tako stavljeno van snage, a predmet je vraćen pomenutom regulacionom telu na ponovno postupanje, po svim primedbama za svaki propust koji je učinjen u postupku donošenja.

Federalnom ministarstvu finansija je bilo naloženo da preduzme mere za povrat sporne državne pomoći, ali je ta odluka sada poništena

Tužbu je pokrenulo Federalno ministarstvo finansija, koje je davalac garancije. Ministarstvu finansija je bilo naloženo da preduzme mere za povrat navodno nezakonito dodeljene pomoći, ali je ta odluka sada poništena, saopštio je EPBiH. Kako ova kompanija navodi, Sud BiH je regulatorovu odluku poništio jer državna pomoć nije ni data na korištenje.

Sekretarijat Energetske zajednice prvobitno pokrenuo tužbu

Vijeće za državnu pomoć BiH je ranije rešenje donelo na osnovu odluke Ministarskog veća Energetske zajednice.

Sekretarijat Energetske zajednice je 2018. pokrenuo postupak protiv BiH prema kojem je Vlada Federacije BiH učinila prekršaj davanjem garancije, s obrazloženjem da je tako dovela EPBiH u povoljniji položaj u odnosu na druge učesnike koji bi se bavili istim poslom, a da garancija ima elemente državne pomoći jer nije data po tržišnim uslovima i da nije u skladu s pravilima Evropske unije.

EPBiH je za garancije Vladi FBiH uplatio 24,54 miliona evra

U EPBiH ističu da je garancija izdata pod istim tržišnim uslovima pod kojim bi i banka izdala bankarsku garanciju, u skladu sa zakonom BiH, svim procedurama i postupcima. EPBiH je za garanciju i za naknadu za njeno izdavanje Vladi FBiH uplatio 48 miliona konvertibilnih maraka (24,54 miliona evra) uz prihvatanje komercijalnih uslova. U pitanju je iznos koji bi morao biti plaćen bilo kojoj banci i uslovima koji bi morali biti prihvaćeni od bilo koje banke, saopštio je EPBiH.

Blok 7 na listi kapitalnih projekata EPBiH

EPBiH je takođe uvrstio blok Tuzla 7 u svoje kapitalne investicije. Preduzeće na svom sajtu navodi da je pokrenulo niz projekata za sigurnu energetsku budućnost, a da su među njima blok 7 u TE Tuzla od 450 megavata i blok 8 u termoelektrani Kakanj, takođe na ugalj.

Blok 7 bi zamenio zastarele kapacitete i proizvodio i električnu i toplotnu energiju za Tuzlu i okolne gradove, navodi EPBiH.

Međutim, izgradnja Tuzle 7 je još uvek daleko od početka. Glavni izvođač radova, kineski konzorcijum kompanija Gezhouba Group i Guangdong Electric Power Design Institute (GGGC-GEDI), ranije je obavestio EPBiH da ne može u potpunosti da ispuni ugovor o projektovanju, nabavci i izgradnji (EPC).

Kao glavni razlog se navodi to što je General Electric (GE) otkazao ugovor i povukao se iz projekta. Trebalo je da obezbedi kotao, turbinu i generator. Vlada FBiH je zatim odbila predlog kineskog konzorcijuma da opremu isporuči drugi podizvođač.

Komentara: (0)

Budite prvi i ostavite komentar na ovaj članak.

Unesite vaš komentar
Molimo sačekajte... Molimo vas popunite obavezna polja Dogodila se greška, osvežite stranu pa probajte ponovo. Vaš komentar je uspešno poslat na moderaciju.

Slični članci

srbija aktivni kupci linglong hbis solar ems zahtev

Linglong i HBIS biće prvi veliki aktivni kupci električne energije u Srbiji

30. januar 2023. - Linglong i HBIS su podnele prve zahteve za priključenje svojih solarnih elektrana na prenosni sistem u statusu aktivnog kupca

Severna Makedonija Hrvatska saradnju u energetici

Severna Makedonija, Hrvatska unapređuju saradnju u energetici

30. januar 2023. - Severna Makedonija i Hrvatska su potpisale sporazum o strateškoj saradnji te memorandum o razumevanju o saradnji u energetici

Srbija do 2029 odlozila proceduru za prikljucenje za projekte elektrana

Srbija do 2029. odložila proceduru za priključenje za projekte elektrana

30. januar 2023. - Za projekte velikih vetroelektrana i solarnih parkova u Srbiji, tek 2029. godine stižu na red zahtevi za izradu studije priključenja na visokonaponski sistem

Bugarska daleko najjaca na svetu u domenu baterijskih sistema

Bugarska daleko najjača na svetu u domenu baterijskih sistema

30. januar 2023. - Udeo tehnologije baterijskih sistema u prenosnom sistemu Bugarske je mnogo veći nego bilo gde drugde u svetu, i to u više kategorija
