OIE

Elektrodistribucija Severne Makedonije napravila interaktivnu mapu za priključenje solarnih elektrana na mrežu

severna makedonija prozjumeri mapa elektrodistribucija saltirovski

Foto: Elektrodistribucija

Objavljeno

15.08.2024.

Komentari

comments icon

0

Podeli

Objavljeno

15.08.2024.

Komentari

comments icon

0

Podeli

Elektrodistribucija iz Severne Makedonije je verovatno prvi operator distributivnog sistema u regionu Zapadnog Balkana, a i šire, koji je osmislio interaktivnu mapu slobodnog kapaciteta za priključenje solarnih elektrana na distributivnu mrežu.

Poslednjih godina u regionu i Evropi je ogromno interesovanje domaćinstava, firmi, ali i privatnih investitora da izgrade fotonaponsku elektranu, kako za sopstvenu potrošnju, tako i za prodaju električne energije na tržištu.

Priključak na mrežu je ključan korak, pa su operatori distributivnog sistema (ODS) nezaobilazna adresa za sve njih. I za operatore i za buduće proizvođače struje sve ovo je novina, pa ima puno prostora da se procedura priključenja osmisli kako bi obe strane kroz ceo posao prošle što brže i lakše.

Saltirovski: U trenutku odluke da pripremimo interaktivnu mapu takve mape nije bilo ni u jednoj zemlji u regionu i šire

Sašo Saltirovski, izvršni direktor Elektrodistribucije, koja je članica austrijske EVN grupe, kaže za Balkan Green Energy News da u trenutku odluke da pripreme interaktivnu mapu takve mape nije bilo ni u jednoj zemlji u regionu i šire.

To je bio još veći motiv za njih da na što jednostavniji i interaktivniji način svim korisnicima elektrodistributivnog sistema omoguće informacije o priključenju na distributivnu mrežu.

Cilj im je bio, kako kaže Saltirovski, da svi zainteresovani dobiju potrebne informacije brzo i jednostavno, bez troškova i bez nepotrebnog administrativnog pritiska za podnošenje zvaničnih zahteva ODS-u, koji troše kapacitete ove kompanije i oduzimaju mnogo vremena.

Izdata saglasnost za priključenje još 600 MW

severna makedonija mapa solar prozjumeri

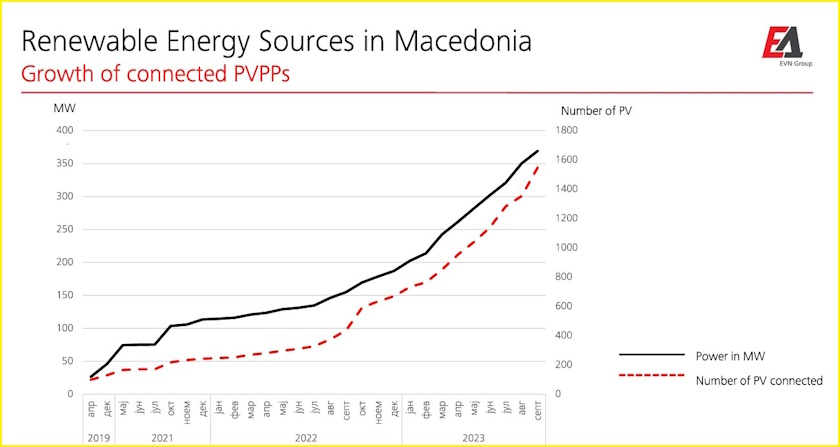

O kakvoj navali na ODS-ove je reč govori podatak da je Elektrodistribucija u poslednjih nekoliko godina priključila solarne elektrane snage 600 MW, od čega su 230 MW prozjumeri, a 370 MW proizvođači. Takođe, izdali su saglasnosti za priključenje fotonaponskih postrojenja sa odobrenjem za izgradnju za dodatnih 600 MW.

Kako saznajemo, počele su procedure za dobijanje saglasnosti za još nekoliko hiljada megavata, navodi Saltirovski.

Kako bi ove cifre pojasnio on navodi da je maksimalna potrošnja energije u elektrodistributivnom sistemu, koja se postiže u letnjem periodu pri maksimalnoj proizvodnji fotonaponskih elektrana, oko 700 MW. Naravno, kako kaže, to otvara mnoga druga tehnička pitanja vezana za pouzdanost prenosnih i distributivnih sistema.

Osnovna namena interaktivne mape je da investitorima pruži signal o lokaciji u realnom vremenu

Ali, takođe, ovakva situacija doprinosi da kapaciteti za priključenje fotonaponskih elektrana budu ispunjeni u većem delu mreže.

Interaktivna mapa je osmišljena tako da daje sliku trenutnog raspoloživog kapaciteta distributivnog sistema, kao i ukupnog kapaciteta sa svim potencijalnim proizvođačima koji su pokrenuli postupke.

„Osnovna namena interaktivne mape je da potencijalnim investitorima pruži signal o lokaciji u realnom vremenu, čime se izbegavaju nepotrebni troškovi za kupovinu zemljišta i otpočinjanje postupaka projektovanja fotonaponskih elektrana koje neće moći da se priključe na elektrodistributivnu mrežu”, poručuje Saltirovski.

Digitalizacija i transparentnost podataka smanjiće administrativne poslove u Elektrodistribuciji

Digitalizacija i transparentnost podataka smanjiće, kako su uvereni u Elektrodistribuciji, njihove administrativne poslove za analizu, obradu i dostavljanje informacija potencijalnim investitorima.

To će, kaže Saltirovski, opet koristiti ulagačima, jer će onda ti ljudski resursi biti angažovani za bržu izgradnju priključaka. Sve ovo je veoma pozitivno primljeno od strane postojećih i potencijalnih investitora, dodaje on.

Elektrodistribucija ima namenski tim koji se bavi digitalnim rešenjima zasanovanim na GIS tehnologiji, koja je najvažnija za funkcionisanje mape. Kombinacija geografskih funkcionalnosti i tehničkih podataka dala je konačan rezultat kojim smo zaista zadovoljni, ističe Saltirovski.

Prozjumeri su na mreži za manje od 30 dana

severna makedonija mapa prozjumeri prikljucenje elektrodistribucija saltirovski
Sašo Saltirovski, izvršni direktor Elektrodistribucije

Vreme koje je potrebno da se novi proizvođači struje priključe na distributivnu mrežu Elektrodistribucije zavisi od nekoliko faktora. Ukoliko je reč o prozjumeru, odnosno ako ima postojeći priključak i ispunjava tehničke kriterijume, procedura obuhvata samo administrativni postupak i traje kratko, ne duže od 30 dana, a često i mnogo kraće.

Ako je reč o grinfild investiciji, vreme povezivanja zavisi od toga kolika nadogradnja mreže je potrebna. Saltirovski kaže da su lokacije proizvođača energije na distributivnoj mreži najčešće van urbanih sredina gde ne postoji energetska infrastruktura.

Kada je neophodno da se mreža dogradi onda vreme priključenja varira od nekoliko meseci do nekoliko godina

Zato je u najvećem broju slučajeva neophodna izgradnja više kilometara srednjenaponske mreže, trafo stanica, a ne retko i instalacija novih ćelija i zamena ili ugradnja novih transformatora u 110 kV trafo stanicama.

On kaže da u takvim slučajevima, vreme priključenja varira od nekoliko meseci do nekoliko godina, u zavisnosti od toga koja oprema se kupuje i koliko vremena je potrebno da se dobije saglasnost za izgradnju mreže.

To znači da mora da se obavi projektovanje, pribavljanje svih potrebnih saglasnosti i dokumentacije, kao i naravno najsloženiji deo, rešavanje imovinsko pravnih pitanja, ističe Saltirovski.

Komentara: (0)

Budite prvi i ostavite komentar na ovaj članak.

Unesite vaš komentar
Molimo sačekajte... Molimo vas popunite obavezna polja Dogodila se greška, osvežite stranu pa probajte ponovo. Vaš komentar je uspešno poslat na moderaciju.

Slični članci

hrvatska nopo hops investicije mreza

HOPS dobija 100 miliona evra za ulaganje u prenosnu mrežu

15. avgust 2024. - Hrvatski operator prijenosnog sistema dobiće 99,5 miliona evra iz Nacionalnog plana oporavka i otpornosti za period 2021-2026. godina

bih struja poskupljenje republika srpska federacija

Od 1. januara poskupljuje struja u BiH

15. avgust 2024. - U Republici Srpskoj cene električne energije biće povećane 8-15 odsto, a u Federaciji Bosne i Hercegovine 10 odsto

Tok integracije Energetske zajednice EU stabilan nece ublaziti CBAM udarac

Tok integracije Energetske zajednice u EU stabilan, ali to neće ublažiti CBAM-ov udarac

15. avgust 2024. - Ugovorne strane Energetske zajednice su ove godine pokazale da teže ustrajnom prenošenju evropskog zakonodavstva

bih te ugljevik prekid dalekovodi semberija struja

TE Ugljevik opet stao, zbog ispada tri dalekovoda bez struje 200.000 građana u BiH

15. avgust 2024. - Termoelektrana Ugljevik, deo ERS-a, prekinula je proizvodnju električne energije po drugi put u poslednje tri nedelje
