Polaganje dela podmorskog energetskog kabla između Crne Gore i Italije završeno je postavljanjem poslednje deonice kod rta Jaz. Kada bude u potpunosti završen, spoj će Crnu Goru učiniti regionalnim čvorištem za prenos električne energije na potezu Zapadna Evropa-Zapadni Balkan.

Polaganje crnogorske deonice kabla u dužini od 157 kilometara počelo je 20. novembra, a završeno je pre planiranog roka, javlja dnevnik Pobjeda, pozivajući se na izvore iz italijanske kompanije Terna S.p.A. Prvi deo kabla dužine 136 kilometara s italijanske strane Jadranskog mora položen je još početkom 2015. godine. Za januar 2017. godine predviđeno je polaganje i poslednjeg dela kabla na sredini trase. Ukupna dužina kabla, koji treba da poveže transformatorske stanice u italijanskom gradu Peskari i crnogorskoj Lastvi Grbaljskoj, iznosi 455 kilometara.

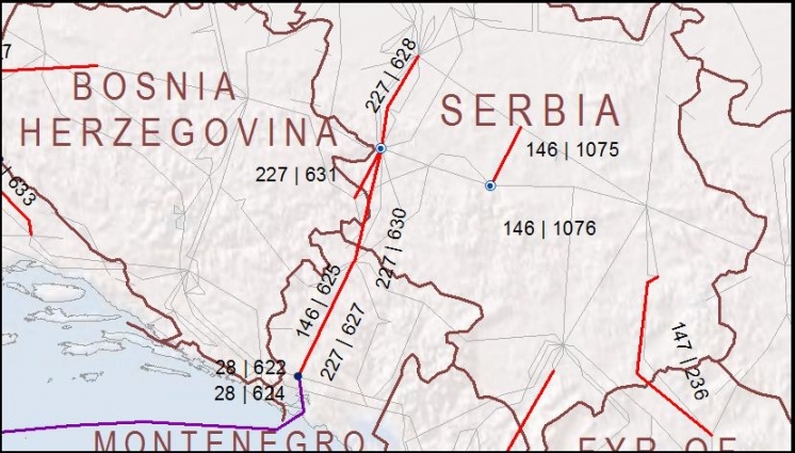

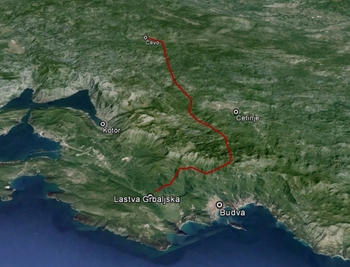

U oktobru je u Crnoj Gori počelo polaganje i kopnenog dela kabla koji ima za funkciju da poveže izlaz kabla na rtu Jaz sa trafo-stanicom u Lastvi Grbaljskoj. U toku su radovi i na izgradnji transformatorske stanice „Lastva“, kao i 400 kV dalekovoda na trasi Lastva-Čevo-Pljevlja. Za trafo-stanicu je predviđeno ulaganje od 38,5 miliona evra, dok će dalekovod koštati oko 39 miliona evra, a radove obavlja Crnogorski elektroprenosni sistem AD (CGES).

Projekat interkonekcije Crna Gora–Italija treba da bude okončan krajem 2018. godine, a kabl koji se polaže imaće nominalni kapacitet od 1.000 megavata (MW). Za postavljanje kabla po dnu Jadranskog mora korišćen je specijalizovani brod za polaganje kablova „Skagerrak“ norveškog ogranka kompanije Nexans. Uz energetski kabl paralelno se polaže i optički telekomunkacioni kabl.

Crnogorske vlasti navode da će, kada ceo projekat bude završen, CGES imati znatne prihode od prenosa električne energije po osnovu udela od 20% u ukupnom kapacitetu kabla. Kabl će preko Italije spajati zemlje Zapadnog Balkana (Crnu Goru, Bosnu i Hercegovinu i Srbiju) i Zapadnu Evropu i deo je Transbalkanskog koridora.

Komentara: (0)

Budite prvi i ostavite komentar na ovaj članak.

Unesite vaš komentar
Molimo sačekajte... Molimo vas popunite obavezna polja Dogodila se greška, osvežite stranu pa probajte ponovo. Vaš komentar je uspešno poslat na moderaciju.

Slični članci

Energetska tranzicija sistemska transformacija Siemens Energy Lazar Mijic intervju

Energetska tranzicija kao sistemska transformacija

6. decembar 2016. - Sa Lazarom Mijićem, rukovodiocem globalne poslovne strategije u Sektoru industrijske transformacije u kompaniji Siemens Energy, razgovarali smo o tome gde se region danas nalazi na mapi globalne energetske tranzicije

TerraPower Natrium nuklearna elektrana

Američki TerraPower počeo gradnju nuklearke od 345 MW koja koristi naprednu tehnologiju Natrium

6. decembar 2016. - Postrojenje bi trebalo da postane prva velika nuklearna elektrana u SAD sa naprednom tehnologijom, saopštio je TerraPower

Aktor LNG USA 20 godina Albaniju tecnim gasom

Aktor LNG USA će 20 godina snabdevati Albaniju tečnim gasom

6. decembar 2016. - Aktor LNG USA i Albgaz potpisali su dvadesetogodišnji komercijalni sporazum za tečni prirodni gas (LNG) iz Sjedinjenih Država

hrvatska naknada za prikljucenje hera odluka

Hrvatska konačno odredila naknadu za priključenje na elektroenergetsku mrežu

6. decembar 2016. - Hrvatska energetska regulatorna agencija donela je Odluku o iznosu jedinične naknade za priključenje na elektroenergetsku mrežu
