Evropska mreža operatora prenosnog sistema električne energije (ENTSO-E) objavila je da se lančana havarija 21. juna dogodila po iskakanju dva dalekovoda u razmaku od 13 minuta. Njena ekspertska grupa istražuje ovaj incident, zbog kojeg su Bosna i Hercegovina, skoro čitave Albanija i Crna Gora te Dalmacija u Hrvatskoj ostale tri sata bez struje.

Da bi ispitali uzroke prekida snabdevanja električnom energijom u jugoistočnom delu elektroenergetskog sistema regiona Kontinentalne Evrope, prvi sastanak svoje ekspertske grupe održali su ENTSO-E, Agencija Evropske unije za saradnju energetskih regulatora (ACER) i regulatori i operatori prenosnog sistema (TSO) u regionu.

Ona će detaljno istražiti osnovne uzroke incidenta i u svom konačnom izveštaju navesti preporuke, stoji u objavi. ENTSO-E je preliminarno objavio redosled događaja i pohvalio koordinisane napore pogođenih TSO-ova zahvaljujući kojima je snabdevanje ponovo uspostavljeno za tri sata.

Lancana havarija Balkanu 21 juna prekidima dva dalekovoda ENTSO E

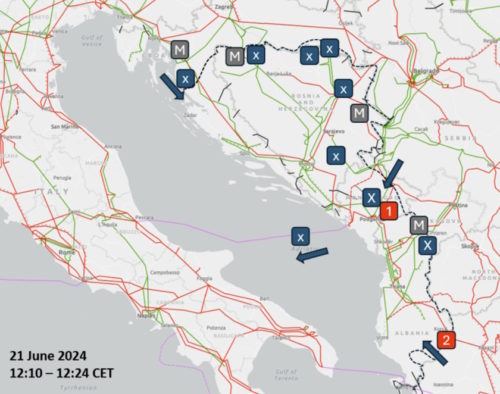

Redosled događaja kada je došlo do prekida – dalekovodi M u tom trenutku nisu korišćeni, 1 i 2 su mesta prvih iskakanja koja su pokrenula domino efekat, x su prekidi do kojih je zatim došlo usled kraha napona u regionu, a isprekidana linija je granica između pogođenog područja i ostatka elektroenergetskog sistema Kontinentalne Evrope.

Pogođeno područje je izdvojeno iz elektroenergetskog sistema Kontinentalne Evrope

Bosna i Hercegovina, skoro čitave Albanija i Crna Gora te Dalmacija u Hrvatskoj ostale su po tri sata bez struje 21. juna u 12.24 zbog velikog kvara. Sistemi prenosa tih zemalja su pretrpeli krah napona. Ostatak Kontinentalne Evrope nije bio znatnije pogođen u navedenoj situaciji.

Ostatak Kontinentalne Evrope nije bio znatnije pogođen

Region koji je u pitanju je pred kolaps uvozio dva gigavata struje iz okolnih zemalja i isporučivao 417 megavata u Italiju kroz visokonaponski kabl za jednosmernu struju (HVDC) nazvan Monita. Ta linija ide ispod mora.

Dva iznenadna iskakanja dalekovoda dogodila su se u 12.09 i 12.22. Napon je posle drugog poremećaja počeo da pada u široj oblasti i pojačao tok.

Taj incident je aktivirao uređaje za zaštitu i linije su prekinute, što je pak dovelo do izdvajanja pogođenog kraja iz elektroenergetskog sistema Kontinentalne Evrope. Onda je unutar njega nastavljeno slabljenje napona, uz pad frekvencije, pa je došlo do potpunog prekida.

Prvi krah se dogodio u Crnoj Gori

Dakle, 400-kilovoltnu liniju Ribarevine – Podgorica2 u Crnoj Gori je iz mreže u 12.09 izbacio kratak spoj. Pojačalo se opterećenje na više drugih linija, ali bez premašivanja granica ili nevolja sa naponom ili frekvencijom.

Onda je kratak spoj u 12.22 prekinuo i četiristokilovoltnu vezu između Albanije i Grčke – Zemblak-Kardija. Odmah nakon drugog događaja registrovana su prekoračenja u opterećenju i voltaži. U jugoistočnom delu Kontinentalne Evrope napon se, naime, survao. Dva minuta zatim su dalekovodi poispadali jedan za drugim.

Mreža od400 kilovolti je vraćena u funkciju za manje od tri sata. Ubrzo su onda obnovljeni i sistemi na lokalnom nivou.

Inače, Balkan je već skoro tri nedelje zahvaćen ekstremnim toplotnim talasom. Elektroenergetski sistem je pod pritiskom zbog uspona potražnje i jake suše, dok su prenosni kapaciteti ograničeni, a mehanizmi fleksibilnosti slabi. Cene struje su izuzetno skočile.

Komentara: (0)

Budite prvi i ostavite komentar na ovaj članak.

Unesite vaš komentar
Molimo sačekajte... Molimo vas popunite obavezna polja Dogodila se greška, osvežite stranu pa probajte ponovo. Vaš komentar je uspešno poslat na moderaciju.

Slični članci

tirana albanija energetska zajednica letnja skola

Energetska zajednica objavila poziv za desetu Letnju školu u Tirani

17. jul 2024. - Energetska zajednica je pozvala postdiplomce, istraživače i mlade profesionalce da se prijave za desetu Letnju školu od 22. do 29. avgusta

hrvatska hep suncana solarna elektrana zadar crno

HEP planira gradnju solarne elektrane od 91 MW kod Zadra

17. jul 2024. - Fotonaponska elektrana biće malo slabija od projekta Korlat, snage 99 MW, koji Hrvatska elektroprivreda gradi nedaleko od Benkovca

evropa nordex albanija rumunija verbund ugovor Dietmar Reiner José Luis Blanco

Nordex i Verbund dogovorili saradnju na šest evropskih tržišta

17. jul 2024. - Dve firme su spremne da obezbede isporuku do 105 kopnenih vetroturbina kompanije Nordex za projekte koje razvija Verbund Green Power

bih juzna plinska interkonekcija covic ustda bechtel

Čović: Amerikanci bi da izgrade tri gasne elektrane u BiH

17. jul 2024. - Dragan Čović i ostali političari iz BiH imali su sastanke sa predstavnicima američkih firmi i Američke agencije za trgovinu i razvoj
