Elektroprivreda Srbije namerava da izgradi solarnu elektranu Srednje kostolačko ostrvo snage 97,2 MW, u koju bi bilo investirano 84 miliona evra.
Posle pokretanja gradnje vetroparka u Kostolcu, snage 66 MW, ovo bi trebalo da bude drugi veliki projekat ove državne kompanije u obnovljive izvore energije.

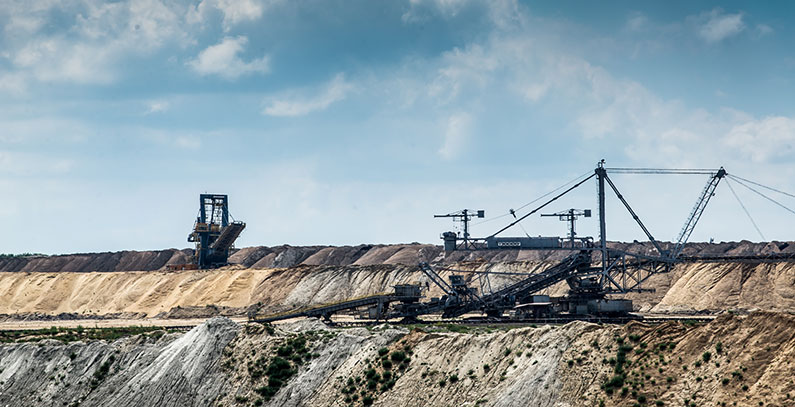

Elektrana je planirana na odlagalištu pepela i šljake u rudarskom basenu Kostolac
Kako je u EPS-u rečeno za Balkan Green Energy News, solarna elektrana bi bila instalirana na odlagalištu pepela i šljake u rudarskom basenu Kostolac. Inače, to je praksa, koja se sve češće primenjuje u svetu, imajući u vidu da mnoge zemlje postepeno ukidaju korišćenje uglja u proizvodnji energije.
EPS je, inače, još ranije pokrenuo izgradnju solarne elektrane Petka, snage 9,95 MW na spolјnom odlagalištu kopa Ćirikovac, takođe u Kostolcu, koja će proizvoditi 12,9 GWh godišnje, i prostirati se na 15 hektara.
U EPS-u navode da su krajem avgusta 2019. dobili dozvolu za njenu gradnju.
Instalisana snaga bi bila 97,2 MW, a očekivana godišnja proizvodnja 115 GWh
Može se očekivati, kako dodaju, da parametri projekta budu bolјi od projektovanih 11 miliona evra iz 2016. s obzirom na tehnološki napredak i pad cena tehnologije što povećava proizvodnju oko 10% i smanjuje cenu 20-25%, pa je nova cena oko osam miliona evra.
Solarna elektrana Srednje kostolačko ostrvo je drugi projekat u razvoju, vredan 84 miliona evra, instalisane snage od 97,2 MW i prosečne godišnje proizvodnje od 115 GWh, ističu u EPS-u.
Vreme realizacije projekta je tri godine
„Zona elektrane predstavlјa trenutno aktivno odlagalište pepela i šlјake iz postojećih termoelektrana. Njeno zatvaranje i remedijacija prethode izgradnji elektrane. Vreme realizacije projekta je oko tri godine uz potrebna ulaganja od oko 15 miliona evra“, navode u EPS-u.
Površina koja bi služila za izgradnju solarne elektrane iznosi oko 270 hektara, s tim da je zemlјište moguće podeliti u tri investicione zone čime bi se omogućila gradnja u fazama.
Elektroprivreda Srbije očekuje da parametri i ovog projekata budu bolјi od projektovanih.
Za gradnju solarnih elektrana na zatvorenim rudarskim kopovima i deponijama pepela i šljake odlučila se i makedonska elektroprivreda ESM, koja već gradi ili je raspisala tender za partnera za fotonaponske elektrane na lokaciji iscrpljenog rudnika Oslomej.
Solarna elektrana Brana Lazići instalirana 2016.
Inače, EPS ima već jednu solarnu elektranu, ali male snage, 330 kW. Reč je o instalaciji Brana Lazići u Zaovinama, u okviru Hidroelektrane Bajina Bašta.
Tokom 2016. je instalirano 110 kW, a preostalih 220 kW sledeće godine.
Elektrana ima više od 1.000 panela, i nalazi se na 5.700 kvadratnih metara. U 2018. je proizvela je 375.873 kWh, a u 2019. za devet meseci 320.805 kWh.
