Kako se evropska sinhrona zona raspala na dva dela?

entso e sinhrona zona raspad januar 2021

Slika: ENTSO-E

Objavljeno

21.01.2021.

Država

Komentari

comments icon

0

Podeli

Objavljeno

21.01.2021.

Država

Komentari

comments icon

0

Podeli

Zbog prekida rada nekoliko elemenata prenosne mreže, sinhrona zona Kontinentalna Evropa raspala se na dva dela 8. januara u 14:05, a ponovo je spojena u 15:08. Ovo je, inače, veoma retka situacija, i desila se dosad samo jednom, i to novembra 2006. godine, kada je izazvala mnogo veće posledice nego sada.

Evropska mreža operatora prenosnih sistema (ENTSO-E) saopštila je prve detalje ovog incidenta, koji je doveo do smanjenja frekvence u severoistočnom delu sinhrone zone i povećanja frekvence u jugoistočnom delu, kao i isključivanje sa mreže potrošača kojima je bila potrebna ukupna snaga od 233 MW.

Linija duž koje se podelila sinhrona zona išla je preko Hrvatske, Srbije i Rumunije. Na jednoj strani su ostale zemlje bivše SFRJ bez Slovenije, zatim Albanija, Bugarska, Grčka, Kipar, Mađarska, Rumunija i Turska, a na drugoj skoro cela EU.

„U skladu sa odredbama Smernica za rad sistema, u toku je detaljna istraga o događaju koja uključuje analizu velikog broja snimaka u realnom vremenu sa zaštitnih uređaja i drugih elemenata elektroenergetskog sistema. Rezultati istrage biće saopšteni kada analiza bude završena“, saopštio je ENTSO-E.

Šta se dešavalo između 14:05 i 15:08?

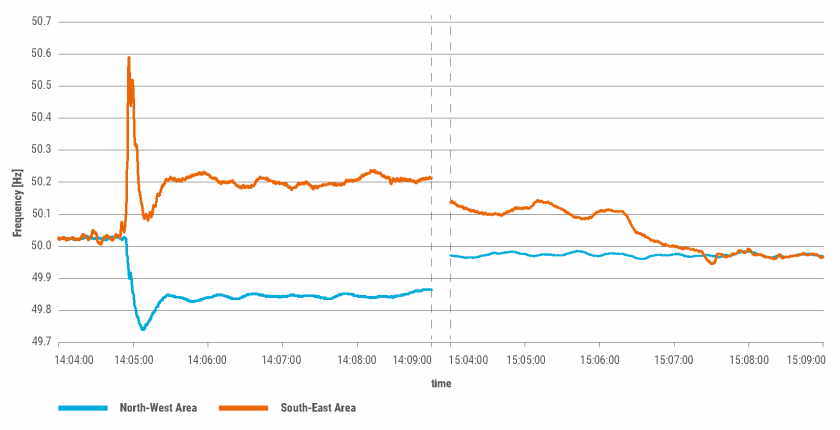

Otprilike u 14:05 frekvenca u severozapadnom delu Kontinentalne Evrope prvo se smanjila na 49,74 Hz, što je trajalo oko 15 sekundi, a onda se stabilizovala na 49,84 Hz. Istovremeno, frekvenca u jugoistočnom delu zone se povećala na 50,6 Hz pre nego što se ustalila na 50,2-50,3 Hz, navodi se u saopštenju ENTSO-E.

entso e sinhrona zona raspad frekvenca januar 2021

Zbog niske frekvence u severozapadnom području, aktivirani su ugovori o uslugama za isključenje kapaciteta (eng. interruptible services), potpisani sa potrošačima u Francuskoj i Italiji, ukupne snage oko 1,7 GW, sa ciljem da se smanji odstupanje. To su ugovori operatora prenosnih sistema sa velikim kupcima energije koji podrazumevaju da oni mogu biti isključeni ako frekvenca padne ispod određenog nivoa. Osim toga, automatski su aktivirani rezervni kapaciteti snage 420 MW i 60 MW iz sinhronih zona Nordijskih zemalja i Velike Britanije.

Ove mere su obezbedile da je već u 14:09 odstupanje frekvence bilo ograničeno na oko 0,1 Hz u severozapadnom području od nominalne frekvence od 50 Hz, navodi se u saopštenju.

U 15:08 oba područja su ponovo bila spojena u jedinstvenu sinhronu zonu

Zbog velikog povećanja frekvence u jugoistočnom delu zone, automatski i manuelno su aktivirane mere (smanjenje napajanja proizvodnih jedinica) kako bi se stabilizovala frekvenca. Tako je u 15:05 odstupanje frekvence u jugoistočnom području ograničeno na +0,1 Hz od nominalne frekvencije od 50 Hz.

Automatski odgovor i koordinisane akcije, koje su preduzeli operatori prenosnih sistema u Kontinentalnoj Evropi, osigurali su, kako se navodi, da se situacija brzo vrati u normalno stanje.

Tako su veliki potrošači, koji su u skladu sa ugovorima isključeni, ponovo povezani u 14:47 u Francuskoj i u 14:48 u Italiji, a u 15:08 oba područja sinhrone zone Kontinentalna Evropa ponovo su povezana.

ENTSO-E je, takođe, objavio pitanja i odgovore u vezi sa ovim događajem.

Komentara: (0)

Budite prvi i ostavite komentar na ovaj članak.

Unesite vaš komentar
Molimo sačekajte... Molimo vas popunite obavezna polja Dogodila se greška, osvežite stranu pa probajte ponovo. Vaš komentar je uspešno poslat na moderaciju.

Slični članci

EPCG Masdar zajednicko preduzece za zelenu energiju

EPCG i Masdar osnivaju zajedničko preduzeće za zelenu energiju

21. januar 2021. - EPCG i Masdar osnivaju zajedničko preduzeće, sa po 50 odsto vlasništva, za projekte čiste energije uključujući hibridne elektrane i reverzibilne hidroelektrane

Crna Gora Ministarskog energetskog foruma Investicionog energetskog dijaloga predsedavanja Berlinskim procesom

Crna Gora domaćin Ministarskog energetskog foruma i Investicionog energetskog dijaloga u okviru predsedavanja Berlinskim procesom

21. januar 2021. - Crna Gora je u okviru predsedavanja Berlinskim procesom bila domaćin Ministarskog energetskog foruma i Investicionog energetskog dijaloga

severna makedonija enstanak struje entso e finalni izvestaj

ENTSO-E: Previsok napon uzrok nestanka struje u Severnoj Makedoniji

21. januar 2021. - Finalni izveštaj je pripremilo 18 predstavnika operatora prenosnih sistema, ACER-a i nacionalnih regulatornih tela, naveo je ENTSO-E

OMV Petrom Renovatio izgradnju vetroparkova 305 megavata u Rumuniji

OMV Petrom, Renovatio počinju izgradnju vetroparkova od ukupno 305 megavata u Rumuniji

21. januar 2021. - OMV Petrom i njegov partner RNV Infrastructure ulaze u fazu realizacije tri projekta vetroelektrana ukupnog kapaciteta 305 megavata
