Hrvatska elektroprivreda i Končar dogovorili su rekonstrukciju Hidroelektrane Varaždin kojim će se postrojenju starom 51 godinu povećati kapacitet za skoro 20 odsto, kao i efikasnost rada i godišnja proizvodnja.

HEP Proizvodnja i Končar sklopili su ugovor o rekonstrukciji proizvodnih jedinica u Hidroelektrani Varaždin koji su potpisali predsednik Uprave HEP Proizvodnje Šime Šimurina i predsednik Uprave Končara Gordan Kolak.

Ugovor obuhvata izradu tehničke dokumentacije, proizvodnju i isporuku primarne opreme i pripadajućih sistema dva nova agregata. Ugovoreni rok realizacije radova predviđenih ugovorom je 53 meseca od uvođenja u posao te se završetak radova očekuje 2030. godine, naveo je Končar.

Osim zamene proizvodnih jedinica, predviđena je i zamena ili sanacija svih ostalih postrojenja na mašinskoj sobi i brani, građevinskih objekata i infrastrukture HE Varaždin, s obzirom na njihovo stanje, kao i zakonsku i tehničku regulativu.

hrvatska hep koncar he varazdin paic kolak sipurina
Ivan Paić, član Uprave Končara, Gordan Kolak i Šime Šimurina (foto: HEP)

Ukupna planirana vrednost rekonstrukcije HE Varaždin iznosi 157 miliona evra, a ugovor sa Končarom je vredan 95,2 miliona evra.

Završetkom rekonstrukcije postojeća snaga oba agregata će se povećati sa 47 na 55 MW. Nove turbine će omogućiti i povećanje efikasnost rada sa sadašnjih 86 na 93 odsto.

Rekonstrukcijom će se takođe povećati postojeći protok vode sa sadašnjih 250 kubika u sekundi (m3/s) na 275 m3/s, što će uz povećanje ukupne snage hidroelektrane, sa sadašnjih 94 na 110 MW, doprinijeti i povećanju prosečne godišnje proizvodnje za šest procenata u odnosu na sadašnjih 450 GWh.

Produženje radnog veka za još 50 godina

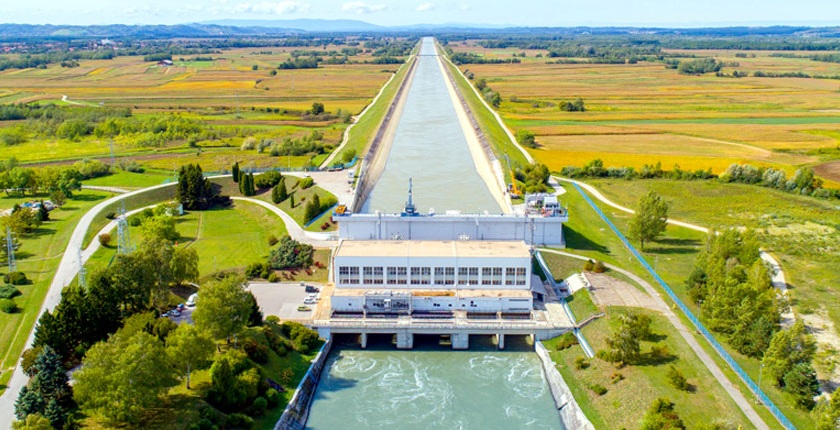

HE Varaždin smeštena je nedaleko od Varaždina i po trenutnoj instaliranoj snazi od 94 MW šesta je po veličini od 27 HEP-ovih hidroelektrana. Prva je od ukupno tri izgrađene hidroelektrane na Dravi u Hrvatskoj kojima se uređuje i koristi Drava do ušća Mure.

U rad je puštena 1975. godine, a zajedno s hidroelektranama Čakovec i Dubrava predstavlja tri elektrane u nizu, kojim se od 1998. godine upravlja iz centra daljinskog nadzora i upravljanja u Varaždinu.

Završetkom rekonstrukcije njen će se životni vek produžiti za najmanje 50 godina, tvrdi hrvatska kompanije Končar.
