Elektromreže u Evropi možda neće podneti nalet obnovljivih izvora energije – izveštaj

prenosne-mreze

Foto: blickpixel from Pixabay

Objavljeno

15.03.2024.

Država

Komentari

comments icon

0

Podeli

Objavljeno

15.03.2024.

Država

Komentari

comments icon

0

Podeli

Evropske elektroenergetske mreže su uglavnom nedovoljno pripremljene za očekivani skok kapaciteta proizvodnje iz obnovljivih izvora energije, kako u pogledu nacionalnih ciljeva za 2030, tako i u odnosu na tržišne projekcije. Kako se novi objekti za obnovljivu energiju već suočavaju sa odlaganjem priključenja na mrežu, ograničavanjem kapaciteta i višim cenama za krajnje potrošače, ovaj manjak ambicija može ozbiljno da omete energetsku tranziciju, upozorava organizacija Ember u svom novom izveštaju. Nema tranzicije bez prenosa, rekla je njena analitičarka za energetske i klimatske podatke Elizabet Kremona.

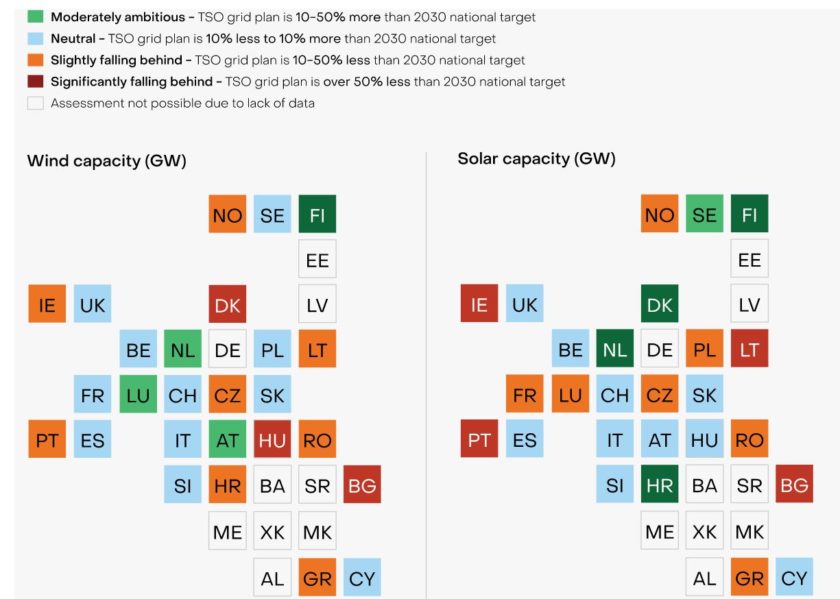

Analizom planova za razvoj nacionalnih mreža Ember je utvrdio da je 11 od 26 njih zasnovano na manjim kapacitetima solara i vetra nego u nacionalnim ciljevima. Ovaj raskorak preti da dovede do nedovoljne pripremljenosti za integraciju solara i vetra. Solarni kapacitet je u 11 zemalja potcenjen za ukupno 60 GW, a vetar za 27 GW.

Najambicioznije ciljeve za razvoj mreže imaju Finska, Holandija, Danska i Hrvatska, gde planovi operatera prenosnih sistema (TSO-ova) za 2030. premašuju nacionalne ciljeve za solar za više od 50%. Ako se plan TSO-a Hrvatske uporedi sa nacionalnim ciljem za vetar, svrstana je među zemlje koje „blago zaostaju“, one kod kojih plan premašuje cilj za 10% do 50%.

Hrvatska je „izuzetno ambiciozna“ kada su u pitanju planovi za mreže u odnosu na ciljeve za solar

Što se tiče ostalih zemalja koje prati Balkan Green Energy News, Slovenija i Kipar su „neutralni“, sa planovima za mrežu 10% iznad ili 10% ispod nacionalnih ciljeva za solar i vetar. Rumunija i Grčka „blago zaostaju,“ dok Bugarska „znatno zaostaje“ jer je njen plan preko 50% ispod nacionalnog cilja za 2030. godinu. Zemlje Zapadnog Balkana nisu mogle biti ocenjene zbog nedostatka podataka, navodi Ember.

Kad se gledaju tržišne projekcije udruženja SolarPower Europe i WindEurope, rast solara je u planovima za mreže potcenjen za čak 205 GW u 19 od 23 zemlje, dok je vetar potcenjen u 10 od 31 plana, i to za ukupno 17 GW. Ova neslaganja nagoveštavaju da bi se zagušenje mreža moglo pogoršati u kratkom roku, kaže Ember.

Solar je potcenjen za čak 205 GW u odnosu na tržišne projekcije

Većina zemalja je nedovoljno pripremljena za očekivani znatni rast solara, sa izuzetkom Hrvatske, Bugarske, Holandije i Danske. Situacija je nešto bolja kada je u pitanju vetar, gde se veći broj TSO-a ne smatra nedovoljno pripremljenim, uključujući one u Bugarskoj, Sloveniji i na Kosovu*.

Kašnjenje u jačanju kapaciteta mreže biće skupo

Elizabet Kremona, analitičarka energetskih i klimatskih podataka u Emberu, kazala je da Evropa ne može sebi priuštiti da zanemari mreže jer da time rizikuje da ukoči energetsku tranziciju u punom zamahu. Prema njenim rečima, priključivanje solara i vetra na mrežu je jednako važno i ključno kao i sami paneli i turbine. “Nema tranzicije bez prenosa,“ istakla je.

Neuspeh u rešavanju pitanja ograničenosti mreže na vreme biće jako skup, a za mnoge zemlje već predstavlja značajan trošak, upozorava Ember, napominjući da je Španija, na primer, 2023. potrošila više novca na upravljanje svojom već preopterećenom prenosnom mrežom nego što je uložila u njen razvoj.

Brzo širenje mreže je moguće ako postoji politička volja

U izveštaju se navodi da ipak ima pozitivnih signala, jer planovi TSO-a pokazuju da postoji tendencija proširenja i modernizacije mreže u narednoj deceniji.

U 35 evropskih zemalja je ukupno do 2026. godine planirano preko 25.000 kilometara novih dalekovoda, čime bi se ukupna dužina nacionalnih prenosnih mreža povećala 5,3% na 523.000 kilometara.

Ambiciozni planovi proširenja mreže kod nekoliko TSO-a pokazuju da je brz razvoj izvodljiv ako se postavi kao politički prioritet, primećuje Ember, pozivajući na odvažnu akciju i bolje planiranje razvoja mreže širom Evrope.

Vodonik mora biti uključen u planiranje razvoja mreže

Autori izveštaja dodaju da je neophodno uključiti vodonik u planiranje razvoja mreže, obrazloživši da će proizvodnja i potrošnja vodonika imati ozbiljan uticaj na elektroenergetske mreže. I mada ga mnogi operateri sve više uključuju u svoje planove, neki od njih razmatraju samo jednu stranu jednačine – ili potrošnju ili proizvodnju, navodi Ember.

Komentara: (0)

Budite prvi i ostavite komentar na ovaj članak.

Unesite vaš komentar

Slični članci

svetska banka zabrana nuklearke

Svetska banka ukinula zabranu finansiranja projekata nuklearne energije

15. mart 2024. - Svetska banka će podržati projekte za produženje radnog veka postojećih nuklearki i ubrzati uvođenje malih modularnih reaktora (SMR)

hrvatska evropska komisija cene struje privreda zagreb

Evropska komisija savetuje Zagreb: Više zelene energije i fleksibilnosti sniziće visoke cene struje za privredu

15. mart 2024. - Cene električne energije za firme u Hrvatskoj u prvoj polovini 2024. bile su treće najviše u EU, pa je Evropska komisija predložila mere

srbija naled CBAM analiza radnici

NALED: CBAM preti radnim mestima u energetski intenzivnoj industriji, država hitno da reaguje

15. mart 2024. - Nacionalna alijansa za lokalni ekonomski razvoj pozvala nadležne da uvedu mere koje bi zaštitile energetski intenzivnu industriju

ENTSO E predlaze odlaganje CBAM a za elektricnu energiju godinu dana

ENTSO-E predlaže odlaganje CBAM-a za električnu energiju na godinu dana

15. mart 2024. - ENTSO-E je predložio Evropskoj komisiji da produži prelazni period za Mehanizam za prekogranično prilagođavanje ugljenika (CBAM) do početka 2027. godine
